1、基坑土方与大开挖土方区别:土方计算注意点不要为对量争执
回填方
❁ 概念以及计算规则
01-场地回填:指平整场地中回填平均厚度超过0.3m02-室内回填:通常是指室外地坪以上至室内地面垫层之间的回填,也称房心回填土

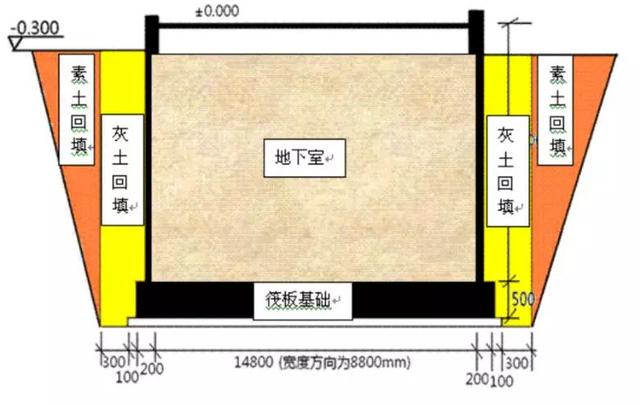

03-基础回填:分为素土回填和灰土回填。灰土回填:素土加石灰,就是灰土,根据石灰的多少分2:8灰土,3:7灰土。灰土有较高的强度和抗水性,灰土逐渐硬化,增加了土壤颗粒间的附着强度,同时可以提高回填土的密实度,灰土回填的作用是防止地下水对外墙的侵蚀。一般靠近挡土墙的一定范围(具体按图纸或者项目特征描述)用灰土,以外用素土,如下图所示:

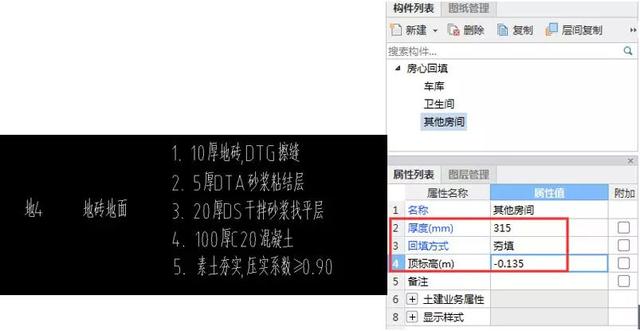

素土回填:不加石灰的就是素土。 ❁ 广联达算量软件实操 01-房心回填根据首层各房间地面装修做法的厚度与室内外高差的比较,计算出各个房间的房心回填土厚度—依次定义(命名中带房间名称、属性中输入厚度)—点画(注意用虚墙分隔)如图所示地砖地面的厚度为135mm,室内外地坪高差为450mm,所以地砖地面的房间放心回填的厚度为450-135=315mm

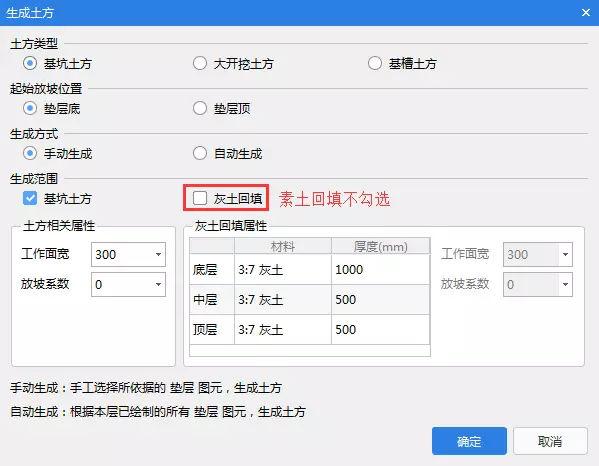

02-基础回填1、 素土回填:当工程中没有灰土回填,只有素土回填时,在垫层界面生成土方时,不用勾选灰土回填的勾,也没有单独素土回填的图元;
土回填的工程量需要在土方图元中查看,如下图:2、灰土回填如果灰土回填垂直方向只有一种土,可以将灰土回填属性中的中层和顶层的厚度输成0,只在底层输入回填的总厚度即可,一般回填的厚度和挖土的深度一致。只要勾选了灰土回填的勾,软件自动生成土方的同时会自动生成灰土回填的构件图元,也就是灰土回填的工程量在大开挖灰土回填或基槽灰土回填、基坑灰土回填中提取;此时素土回填是体积是扣减和灰土回填体积注意点:灰土回填工作面宽图纸上都是给出地下室外墙一定厚度采用3:7灰土回填并分层夯实,而生成灰土回填时只有工作面,注意不要把图纸中的灰土回填的厚度要求直接填写在工作面宽的位置,根据下图可以了解一下两者的区别。总结:灰土回填的工作面宽也是从垫层边起算的,而非地下室外墙,所以图纸中给出距外墙一定厚度,在实际软件操作的时候需要将灰土回填的工作面根据筏板基础是否有外伸,垫层的出边等反算一下。 ❁ 回填土套项注意事项(北京12预算定额)在进行套项时,回填土要区分土的材质,同时也需要考虑土方回运【北京12预算定额】1、回填土回运执行第四节土方回运运距1km以内及每增5km定额子目。2、土方回填定额子目中不包括外购土的费用,发生时另行计算。余方弃置

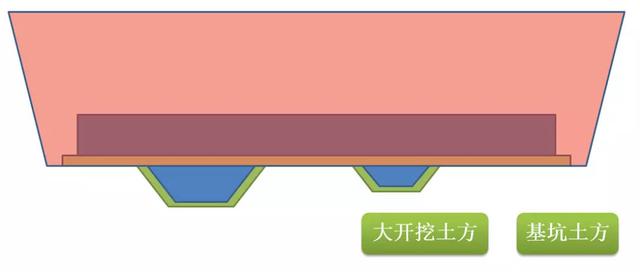

❁ 概念以及计算规则 ❁ 广联达算量软件实操 广联达GCL2013算量软件,余土外运不用绘制,在报表—工程综合指标表中直接提量,但是需要注意的是,运余土是没有扣减房心回填,如果有房心回填,需要将房心回填用土量手动扣减掉。GTJ2018算量软件中目前没有相关的报表,所以需要大家手动的利用上面的公式,余土=挖土体积-回填土-房心回填 ❁ 余方弃置套项注意事项(北京12定额)在进行套项时,余方弃置需要考虑余土的外运距离,在标准换算中直接输入土方外运的实际运距即可。注意京建法【2017】27号文后需要按照最新的定额套项,土方场外运输包含了运输和土方消纳。❁ 广联达算量软件操作常见问题以及处理思路 问题1:不同土方类型之间的扣减关系,在自动生成土方时,经常会不同的土方之间有相交,到底谁的优先级比较大?广联达软件中土方构件的优先级为:大开挖>基坑>基槽;基坑土方体积扣减大开挖土方;基槽土方体积扣减大开挖、基坑土方。问题2:大开挖和基坑工程量的差别?在输入放坡系数的情况
有放坡系数情况下,大开挖和基坑工程量无差别,但是尽量分开建构件,以方便提取工程量;在放坡系数为0的情况下(北京按照折算厚度计算)

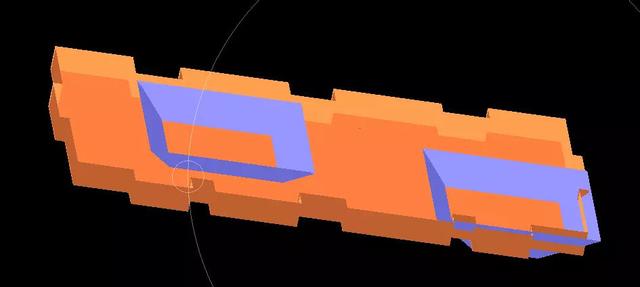

- 由于基坑和土方(大开挖)放坡折算厚度(如下图)不一致,所以在按照折算厚度计算土方时,大开挖土方和基坑土方工程量是有差别的。注意:斜筏板(坡道等位置)只有大开挖土方才能形成底面为斜的土方图元,基坑土方生成不了底面为斜的土方图元,所以如果这个位置判断的是基坑土方,也要大开挖土方代替,后期提量时需要手动区分。问题3:生成土方时,土方之间会有一定的相交,那么相交扣减关系是什么样的呢?土方之间的相交分为两种情况,仅放坡部分重叠和非放坡部分也相交。仅放坡部分重叠,互相不扣减
非放坡部分也相交了,需要按实扣减
问题4:独基或条形较密时,是大开挖还是挖基坑或者基槽有时候条形基础或独立基础也会做大开挖土方,多思考现场施工情况。软件处理:不用自动生成土方了,单独建立大开挖土方构件,将属性信息编辑好,直接绘制出大开挖土方的形状,如果各个边的工作面或者放坡系数有差别,可以利用设置工作面和设置边坡的功能对某个边单独进行修改。
问题5:GCL2013算量软件中带集水坑的在生成时感觉生成的不对,有的超出大开挖的范围了,需不需处理?对于筏板基础有基水坑的这种情况,一般实际工程中先会整体开挖,在大开挖的基础上再局部挖集水坑部分的基坑土方;
GCL2013算量软件中,一般先手动生成大开挖再生成集水坑的基坑土方,但是生成集水坑的基坑土方时,所有土方都会自动生成到室外地坪的标高;
如果集水坑的土方与大开挖相交,会自动扣减,此时可以不做处理。
如果集水坑的土方超出了大开挖的范围(如右小角位置的土方),此时基坑土方算量是多的,所以此处集水坑的土方是需要调整的,选中生成的集水坑的土方修改其顶标高,一般为大开挖的底标高。四边放坡的集水坑即斜集水坑,工作面一般输成0。
GTJ2018算量软件中软件生成土方不再生成到室外地坪,但是也需要大家检查一下顶标高和工作面。问题6:有地下室的土方回填处理注意点有地下室的工程,很多朋友在处理时有两种处理思路,如下情况1:不建立地下室楼层,将地下室和基础层合为一层建立
- 需要将地下室房间装修做了,即建立房间布置即可,软件才能准确的计算基础回填的工程量,否则地下室房间范围内也会计算为土方回填情况2:单独建立地下室楼层,基础层和地下室分开建立
不需要特殊处理,软件会自动扣减地下室的室内空间启示:尽量地下室和基础层分开建立,不要建在一层当然对于土方相关构件的处理每个人方法可能不同,如有不妥之处欢迎大家批评指正。
2、基坑土方与大开挖土方区别,带你零基础学会清单之
挖基坑土方是指:底面积≤150㎡,且底长≤3倍底宽的土方项目。

它的的工程量清单项目在规范的第6页,如下图。
一、挖沟槽、基坑、一般土方的划分判断
判断方法如下:
沟槽:底宽≤7m,底长>3 倍底宽;
基坑:底长≤3 倍底宽、底面积≤150㎡;
一般土方:超出上述范围则为一般土方。
工程上一般把所有的土方工程均叫挖基坑,而造价预算是不同的,一个合格预算员对于工程项目的划分理解是至关重要的,决定了能否准确计算工程量和合理计价的依据。所以一定要重点记忆,判断挖基坑土方是方法:①底长≤3 倍底宽,②底面积≤150㎡。
二、挖基坑土方的规则与计算
清单工程量计算规则:
房屋建筑按设计图示尺寸以基础垫层底面积乘以挖土深度计算。
实际应用中,计算又分两种计算方法,土方放坡与不放坡的情况,下面是分别给出它们的计算公式,也和挖一般土方计算方法通用。
两种形式:放坡与不放坡。
计算之前还有个名词需要解释。工作面:是根据基础施工的需要,向周边放出一定范围的操作面,作为工人施工时的操作空间,如下图,C为工作面
工作面宽度的取值根据基础的不同也不相同,可以参考清单给A.1-4表格,
1.不放坡土方计算
先看比较简单的不放坡的计算公式。
V=(a 2c)*(b 2c)*H
V——挖基坑土方体积
a——垫层长
b——垫层宽
c——工作面宽
H——挖土深度
2.放坡土方计算
放坡时会涉及到坡度大小,是由放坡系数决定的。放坡系数就是深度和坡宽的比值,土壁边坡坡度以基高h与底宽b之比表示。
边坡坡度=1: m=h:b,如下图,m为放坡系数。
举个例子,放坡系数是1,那么h:b=1:1,就是挖1m深,放坡的宽度就是1m宽,其实就是45°角放坡。
土方放坡系数的确定可以参考考清单给A.1-3表格,例如挖掘机在坑内挖,挖的是一类土且深度达到了1.2m,就需要考虑计算放坡,计算采用的放坡系数就是0.33。
a底面积规则挖土方计算公式
知道放坡系数后可以采用以下公式计算,公式适用于底面是矩形的情况。
V——挖基坑土方体积
a——垫层长
b——垫层宽
c——工作面宽
K——放坡系数
h——挖土深度
b底面积不规则挖土方计算公式
如果开挖的形状不规则,可以用以下公式计算,当然规则的同样适用,所采用顶面面积,顶面面积均是包含开挖工作面的。
V——挖基坑土方体积
S上——上部面积
S下——坑底部面积
h——挖土深度
三 、清单编制和组价
根据(建设工程工程量清单计价规范》,招标人对土方开挖清单项的项目特征描述一般有挖土壤类别,挖土深度和运距。
土壤类别按清单中相关要求确定,如土壤类别不能准确划分时,招标人可注明为综合,由投标人根据地勘报告决定报价。
四、案例
下面用清单宣贯辅导中一个案例来讲计算基坑土方工程量与工程量清单编制。案例如下,相关的信息如下。
基础图纸如下,为条形基础与独立基础,需要计算的独立基础的挖基坑土方在图纸中间。
图纸3-3剖面如下
1.挖基坑土方工程量的计算
工作面为300mm,放坡系数是0.33,图纸已经给出,没有给出也可依据清单计价规范的表格找到。根据基坑土方的公式V=1/3h(S上 √S上*S下 S下),需要计算基坑土方体积V,还需要以下数据:
挖土深度h
=-0.45-(-2.00)=1.55m
基坑底面面积S下
=(2.1 0.1*2 0.3*2)²=2.9²=8.41㎡
基坑底面面积S上
=(2.1 0.1*2 0.3*2 0.33*1.55*2)=3.92²=15.37㎡
基坑土方体积V
V=1/3h(S上 √S上*S下 S下)
=1/3*1.55*(2.9² 2.9*3.92 3.92²)
=18.16m³
挖基坑土方体积是18.16m³,结果是保留两位小数,注意t为单位时需要保留3位小数。
2.清单计价表编制
今天的内容就到这里,相信通过这几期的土方讲解与案例计算,你已经能分清不同土方的区别与计算还有清单编制,而由于定额编的规则方法和计算各省都有不同的要求,不再过多讲解,下期开始清单的土方回填的讲解。
