关于【金刚砂固化地坪】,金刚砂固化地坪施工方法,今天小编给您分享一下,如果对您有所帮助别忘了关注本站哦。
- 内容导航:
- 1、金刚砂固化地坪:固化地坪和金刚砂地坪的区别
- 2、金刚砂固化地坪,金刚砂固化地坪施工方法
1、金刚砂固化地坪:固化地坪和金刚砂地坪的区别
在与客户沟通的过程中,客户通常会更多的询问产品性能、材料、施工工艺、价格等,想要能有一个好的比较,满足自己的需求。但与此同时我们也发现,很多客户觉得自己都是想做地坪,不清楚固化地坪和金刚砂地坪的区别。今天我们就来说说两者之间的区别,让大家有更深入的了解。
从表面上看,两者之间实际上都是地坪的一种处理方法,但它们在施工工艺上有很大的区别:
1、金刚砂地坪也叫金刚砂耐磨地坪:现浇混凝土后,在表面撒一层金刚砂骨料,以加强耐磨性。
2、固化地坪也叫硬化地坪:例如混凝土密封固化剂地坪,是通过混凝土密封固化剂渗入到到混凝土内部,通过材料的反应改变混凝土的内部构造,进而提高硬度和光泽度。
固化地坪和金刚砂地坪的施工工艺也有很大的区别:
1、金刚砂耐磨地坪:施工时耐磨骨料彻底渗入到混凝土表面,与混凝土同步施工。施工后与混凝土合为一体,成品看上去就像混凝土一样。但是,这时的混凝土不会出现以前容易出现的问题,如风化、粉化、氧化、表面粗糙、易起尘、耐酸碱、耐油污等。
2、固化地坪:施工时,混凝土应彻底凝固后再施工,混凝土应彻底干燥后再施工。正常情况下,固化剂需在混凝土施工后20天左右进行养护。固化剂彻底渗入到混凝土中,与混凝土合为一体,成品就是混凝土的本来面貌。但这时混凝土已形成紧密的整体,抗渗、抗压、耐磨、耐酸碱盐腐蚀,不掉灰,无需养护。
实际上,在实际施工过程中,为了更好地提高或加强地坪的性能和效果,杰美地坪和很多客户建议,将金刚砂耐磨地坪和固化地坪性能结合在一起,即结合其材料性能和施工工艺进行施工,进而形成更紧密的实体,促使地坪的性能更强、更实用,增加使用寿命,进而间接减少使用成本。关于固化地坪和金刚砂地坪的区别,大家都有所收获了吗?还有想要了解的问题,可随时询问杰美地坪。
广东杰美地坪科技发展有限公司是一家集研发、生产、销售、工程设计施工与售后服务于一体的地坪材料厂家。产品有环氧地坪漆系列:环氧薄涂地坪漆、环氧防静电地坪漆、环氧彩砂自流平漆等等、耐磨固化系列:混凝土密封固化剂/硬化、彩色密封固化剂等等、以及聚氨酯地坪漆、丙烯酸球场、硅 PU球场、无尘车间净化系统等多种地坪材料。
2、金刚砂固化地坪,金刚砂固化地坪施工方法
1.金刚砂为金属氧化物骨料或金属骨料硬化剂。骨料物成分主要有Al2O3、Fe2O3、TiO2等金属氧化物或金属骨料。

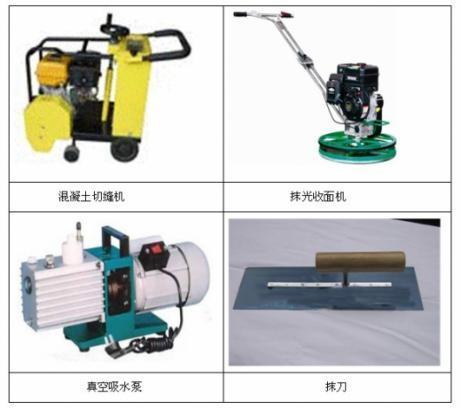

2.施工机具
步骤一:基层收平提浆
施工要求:基层砼初凝时(约3~4h),即可进行耐磨地坪施工,先在抹光机上安装圆盘,整体打磨砼并从周边逐渐向内收抹,起到平整和提浆作用。
注:砼初凝时间应根据作业环境、气候等环境决定。一般脚踩下陷不超过5mm开始提浆铺设金刚砂耐磨材料。
步骤三:揉压、抹平
施工要求:采用装圆盘的抹光机碾磨分散,使其与基层混凝土浆结合在一起,注意不要搓抹过度。墙边可采用铁抹子人工揉压收平。
步骤四:第二次铺设金刚砂
施工要求:随即将余下的1/3料铺撒在混凝土表面,铺撒方向与第一次垂直,进行第二次抹平工作,最后用装刀片的抹光机完成抹光工作。
步骤五:收面
施工要求:随混凝土凝固时间调整刀片倾斜角度(转速及角度视硬化情况调整),抹光机作业时纵横交错(3次以上)进行。边角部位采用人工钢抹子有序同向的压光,避免抹纹出现。
步骤六:养护、切缝
施工要求:施工完成养护7d,按照柱距(要求纵横≤6m)进行锯切分格缝,锯缝必须弹线;缝宽5mm,深20mm。
填缝要求: 缝内的垃圾、浮灰清除干净,将填缝材料灌入缝内(缝内应干燥);填缝材料平面应低于混凝土基面1-3mm,无漏灌、不溢出缝外;施工后4小时内防止接触雨水。
本文关键词:金刚砂固化地坪施工视频,金刚砂固化地坪图片,金刚砂固化地坪施工流程方案,金刚砂固化地坪验收标准,金刚砂固化地坪施工方案。这就是关于《金刚砂固化地坪,金刚砂固化地坪施工方法(固化地坪和金刚砂地坪的区别)》的所有内容,希望对您能有所帮助!
