天津外环线改造11月份全线通车 综合治理外环河

外环线改造11月份全线通车 天津网 讯 天津日报记者 李家宇 实习生 李玉 记者从昨日举行的外环线综合改造工程指挥部例会上了解到,外环线主体工程、外围配套道路、外环河等改造提升项目已全面开工。相关工程的各项目标、任务、进度也逐渐清晰。记者走访道路

外环线改造11月份全线通车

外环线改造11月份全线通车

    天津网讯  天津日报记者 李家宇 实习生 李玉  记者从昨日举行的外环线综合改造工程指挥部例会上了解到,外环线主体工程、外围配套道路、外环河等改造提升项目已全面开工。相关工程的各项目标、任务、进度也逐渐清晰。记者走访道路、桥梁施工现场发现,不仅工程建设全速推进,扬尘污染防控也采取了有效措施。

  1 今年7月底,环内半幅竣工通车,11月份全线竣工通车。

  外环线综合提升改造工程

  外环线综合提升改造、外环东北部调线、蓟汕高速、津汉立交都是天津2016年重点工程。

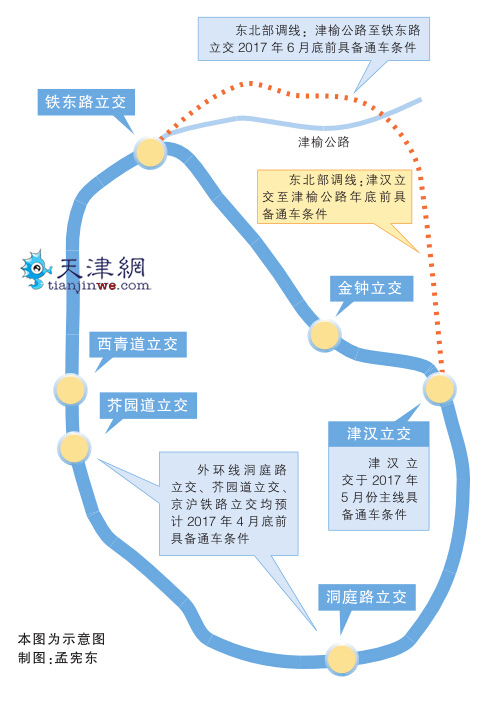

  (1)外环线综合提升改造

  目前,道路工程环内半幅已于4月19日全面断交施工,正在进行中非带挖方、拆除侧石及路面刨铣工作。计划今年7月底环内半幅竣工通车同步环外半幅断交施工,11月份全线竣工通车。

  (2)外环线东北部调线(俗称“鸭梨变土豆”)

  计划津汉立交于2017年5月份主线具备通车条件,津汉立交至津榆公路年底前具备通车条件,津榆公路至铁东路立交2017年6月底前具备通车条件。

  (3)蓟汕高速

  蓟汕高速北段计划2016年5月底前完成附属设施施工,6月20日具备通车条件。南段2016年8月底前具备通车条件。

  2 11个项目力争在2016年11月底前完工。

  外环线国道功能外迁项目

  外环线国道外迁项目包括新建、拓宽杨北公路、新杨北公路、九园公路、九园公路西延、武宁公路、津汉公路、东金路等7条(段)道路,15个项目,建设历程107公里。

  共建项目共12项,7个项目已于一季度开工建设,4个项目计划于5月初进场,上述11个项目力争在2016年11月底前完工。东金路下穿津秦客运专线等铁路工程目前已完成立项、可研的批复。新杨北公路已完成可研、初设批复,正在开展拆迁征地工作,预计2016年9月进场施工。

  3 2015年5月开工建设,预计今年年底全部完成

  外环河综合治理工程

  外环河综合治理工程概算总投资10.5亿元,主要建设内容为三部分:

  一是河道及阻水建筑物工程,包括河道清淤42公里,岸坡治理68公里,阻水建筑物治理59座;二是公路铁路涵工程,包括沿河建筑物新建改建18座,泵站维修改造6座,新赤龙河治理3.9公里; 三是泵站工程,包括新建泵站1座,扩建泵站3座。外环河综合治理工程于2015年5月开工建设,目前已完成投资5.25亿元,占总投资的50%,预计年底能够全部完成。

  4 外环辅道整修总体工程计划于11月底完工

  外环节点立交和外环辅道整修工程

  外环节点立交:外环线洞庭路立交、外环线芥园道立交、外环线京沪铁路立交桥均预计2017年4月底前完成绿化、照明、交通工程等附属工程,具备通车条件。

  外环辅道整修:城投集团投资建设的外环辅道全长54.2千米,将不合格段落视情况对结构层进行重新施作,人行道重新整修,排水管道进行疏通,断点段落按照原设计标准进行施工。目前已完成津南区段微山路以西2千米的试验段施工,总体工程计划于11月底完工。
